随着2025年10月9日上午10时05分和11月4日9时19分110站两台主变压器先后投运成功,标志着本次增容改造圆满收官。
为助力公司高质量发展,满足安全供电需求,实现“全主全备”运行方式,提高电网运行的安全性和供电可靠性;公司锚定安全供电工作目标,把握能源提升计划、电力系统节能更新、增容改造、自动化系统优化升级项目等重点工作,集中精力、真抓实干,全力组织好110kV站主变增容改造工程项目施工。

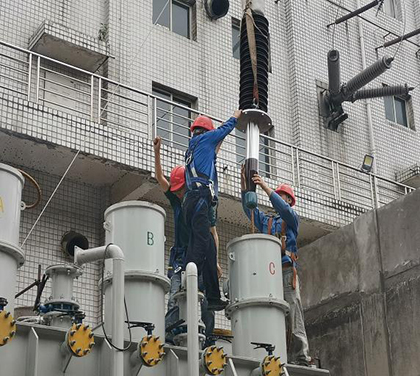

自9月18日开工以来,第一阶段2号主变增容改造于10月9日上午10时05分顺利完成投运,第二阶段1号主变增容改造于10月13日上午9时13分停电交付施工,4日上午9时19分顺利完成投运。在时间紧、任务重的情况下,项目部和各承建单位人员,坚持“目标不变、标准不降、成效不减”原则,争分夺秒,科学组织施工,统筹安排,挂图作战,倒排工期,滚动更新施工计划;通过强化工程精细管理,对施工方案不断优化,科学调整施工序次,统筹安排现场人员力量,昼夜奋战,实施为期40多天的“封闭式”施工管理,严控项目现场“质量关”、督促施工计划“进度关”、紧抓物资设备“供应关”,最终确保工程高质量如期完成。
在这场“硬仗”中,经过四川蜀源茂林建设工程有限公司、济南富利通电气技术有限公司、山东泰开变压器有限公司等参建单位和项目组的不懈努力,确保了该项目完工就具备送电条件。随着两台主变压器增容改造先后完成,极大提高了变电站变压器的效能等级,消除了公司电网瓶颈,促进电网 “强筋壮骨”,为提升电网运行可靠性夯实了基础。
